欢迎访问防水辅材网![请登录/免费注册]
点击留言
热销防水材料火爆招商
山东贝壳防水科技有限公司
富瑞勒斯防水banner
吉美帮防水诚招全国代理商banner图片

冬季施工的预防措施也应当及时准备

来源: 网络 相关栏目:防水涂料 投诉反馈

冬季施工的预防措施也应当及时准备手机版网址二维码
声明:本文及文中图片系网络转载,供学习交流使用,若来源标注有误或涉嫌侵犯著作权,请联系juwangpai@qq.com,核实后我们将立即修改/删除。

    冬季土方、钢筋、混凝土施工,这些措施要到位

    入冬以后,气温将逐步走低。还在施工的工地,冬季施工的预防措施也应当及时准备起来。

    一、土方工程

    1、地基土保温防冻

    1)翻松表土耙平法:在预先确定冬季挖土的地面上,将表土翻松并耙平,翻松的土层中充满空气的孔隙可降低土层的导热性。翻松耙平的深度根据当地土层冻结深度确定,一般在入冬之前进行。

    翻松耙平进行地基土的保温防冻:

    2)覆盖保温材料法:对已开挖的基槽(坑),保温材料铺设在基槽(坑)底表土上面,靠近基槽(坑)壁处,保温材料需加厚;对未开挖的基槽(坑),保温材料铺设宽度为土层冻结深度的两倍与基槽(坑)宽度之和。适用于面积较小的地面防冻或较小的基槽(坑)防冻。

    覆盖保温材料法:

    3)覆雪保温法:大面积的土方工程可在地面上设篱笆或雪堤,高度一般为0.5~1m;基坑(槽)土方工程可在基坑(槽)位置的地面上挖积雪沟,将雪填满,防止未挖掘的土层冻结。适用于降雪量较大的地区。

    覆雪保温防冻法:

    4) 暖棚保温法:适用于防止已开挖基坑(槽)基土受冻的方法。一种是在基坑(槽)上面铺设木楞、木板和15~20mm的保温材料;另一种是在基坑(槽)底面铺设珍珠岩袋、稻草、炉渣等保温材料,然后搭设塑料大棚。

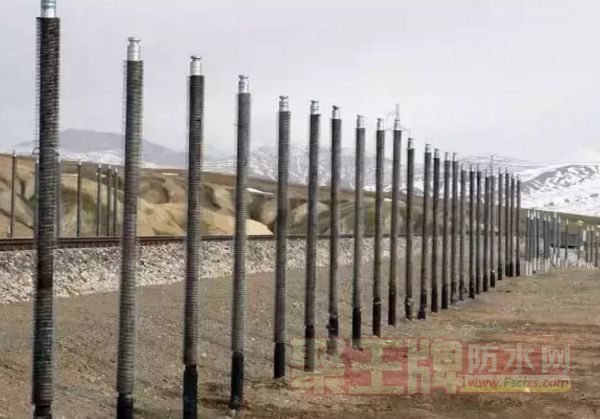

    青藏铁路在施工中采用热棒技术:

    它通过散热和吸取冷气,将冻土层温度始终控制在0摄氏度以下,使冻土不发生融化,保证路基和路面结构稳定,不发生沉陷和变形.避免了地表开挖、铲除植被、路堤取土等人为工程活动对冻土生态环境的破坏。

    2、冻土的开挖

    1) 人工开挖:适用于面积较小的沟槽(坑)和不适宜大型机械的地方,一般是一个人用尖镐刨或3~4人一组用铁楔子劈冻土。

    2)机械开挖:当冻土层厚度为0.4m以内时,可用挖掘机、松土机等土方机械开掘冻土层;如冻土层厚度超过0.4~1.2m时,可用打桩机破碎或重锤击碎冻土,然后用装载机或正、反铲装车运出。

    3)爆破法开挖:冻土层厚度小于2m时,应采用爆破法开挖冻土方。

    多轮斗式挖掘机进行冻土开挖:

    3、冻土回填

    1)房屋内部不允许用冻土回填。

    2)回填地下管道的沟槽时,管顶上50cm厚范围内不得用冻土回填,50cm以下部分冻土体积不得超过15%。

    3)构筑物及有路面的道路,路基范围内管沟不得用冻土回填。

    4)为确保冬季回填的质量,必要时可用干砂土进行回填。

    5)在冻胀土上的地梁、桩基的承台,其下面有可能被冻土隆起,要回填炉渣、矿渣等松散材料。

    6)所有回填地方,均须排除积水,清除冰块等杂物。其每层填铺厚度一般不超过20cm,用夯锤实或碾压机压实。

    7)回填土工作应连续进行,防止基土或已填土层受冻。

    二、钢筋工程

    1、钢筋的负温焊接

    当环境温度低于-50度时,钢筋焊接接头应优先选用闪光对焊,也可使用电渣压力焊和电弧焊。

    1)焊工须持有钢筋焊工上岗证,负温下施焊前须进行现场条件下的焊接性能试验,合格后方可施焊。

    2) 负温下焊接时应调整焊接工艺参数,使焊缝和热影响区缓慢冷却。焊接时严格防止产生过热、烧伤、咬肉和裂纹等缺陷,防止在接头处产生偏心受力状态。加强焊工的劳动保护,防止发生烧伤、触电及火灾等事故。

    3)风力超过四级时,应采取挡风措施。焊后未冷却的接头应避免碰到冰雪。

    4)当环境温度低于-200度,不得进行施焊。

    三、混凝土工程

    1、混凝土的搅拌

    1)原材料的加热:优先采用加热水的办法,当加热水仍不能满足要求时,再对骨料进行加热。水和骨料的加热温度一般不超过800C和600C;当水、骨料达到规定温度仍不满足热工计算要求时,可提高水温至1000C,但水泥不得与800C以上的水直接接触;

    水泥不得直接加热,宜采用“暖棚法”加热并存放。

    2)搅拌前,先用热水或蒸汽冲洗搅拌机。投料时,先投骨料和已加热的水,然后再投入水泥;水泥不应与800C以上的水直接接触,避免水泥假凝;

    3)外加剂应与水泥同时加入;

    4)拌制掺有外加剂的砼时,搅拌时间应比常温时间延长50%;

    5)砼拌合物出机温度不宜低于100C,入模温度不宜低于50C。

    2、混凝土的浇筑

    1)不得在强冻胀性地基土上浇筑砼,在弱冻胀性地基土上浇筑时,基土应进行保温,以免遭冻;

    2)分层浇筑厚大整体式结构砼时,已浇筑层的砼温度在未被上一层砼覆盖前应不低于20C。采用加热养护时,也不得低于20C;

    3)浇筑装配式结构接头的砼,应先将结合处的表面加热至正温。浇筑后的接头砼在温度不超过450C的条件下养护至设计要求强度,设计无规定时,强度不得低于强度标准值的75%。

    3、蓄热法

    利用原材料预热和水泥水化热,通过适当的保温,延缓砼的冷却,使砼在正温条件下达到受冻临界强度的一种常用施工方法。适用于室外*低气温不低于-80C(结构表面系数7.5)的结构。

    1)蓄热法的特点:施工简单、不需外加热源、节能、冬期施工费用低,冬期施工应优先采用。只有确定蓄热法不能满足要求时,才考虑选择其它方法。

    2)蓄热法的三个要素:砼入模温度、围护结构的传热系数和水泥水化热值。

    蓄热法适用于不太寒冷地区(室外平均气温不低于-150C )或表面系数不大于10的厚大结构以及地下结构。

    4、蒸汽加热法

    蒸汽加热法一种是湿热养护(棚罩法、蒸汽套法及内部通汽法),蒸汽与砼直接接触,利用蒸汽的湿热作用来养护砼;另一种是干热养护(毛管法、热模法),蒸汽作为热载体,通过散热器将热量传导给砼使砼升温。

    蒸汽养护砼时,采用普通硅酸盐水泥时*高养护温度不超过800C,采用内部通气法*高加热温度不超过600C。

    5、暖棚法

    在建筑物或构件周围搭设大棚,通过人工加热使棚内空气保持正温,砼的浇筑和养护均在棚内进行,适用于砼工程较集中(如地下工程)的区域。暖棚常以脚手架材料为骨架,塑料薄膜、帆布或编织布围护。优点:劳动条件好、效率高、质量有保证,施工操作与常温无异;缺点:暖棚搭拆用工多、供热需大量能源,费用较高,棚内温度低,砼强度增长慢。

    采用暖棚法要保证棚内各点温度均不低于50度,采用明火升温时要注意防火防毒。

    源自网络,版权归原作者所有

微信群
返回技术学院首页
2022年建筑防水材料展销会
JuWangPai防水辅材网官方二维码 防水招商 防水代理加盟 看防水资讯

扫描二维码关注防水辅材网公众号

找项目,看防水行业资讯,浏览防水信息更方便

(目前已被2万人关注)

按首字母分类找产品: A| B| C| D| E| F| G| H| I| J| K| L| M| N| O| P| Q| R| S| T| U| V| W| X| Y| Z|

平台首页| 关于我们| 广告服务| 帮助中心| 友情链接| 联系我们| 意见投诉| 法律声明| 网站地图

本站只起信息平台作用,不提供任何交易支持。信息的可靠性、准确性及合法性均由发布企业负责,本站不作任何形式的担保。为保障双方利益,请您谨慎考虑。

精品赚钱商机 2025防水材料加盟热火品牌 暴利赚钱项目×
